Организация проектирования
Участники процесса проектирования и строительства.Основные
участники процесса проектирования и строительства — заказчик-застройщик, проектная организация, поставщик оборудования, подрядчик по строительству, различные инспектирующие и контролирующие организации.
В России взаимоотношения между участниками проектирования и строительства регулируются Федеральным законом "Об инвестиционной деятельности в Российской Федерации, осуществляемой в форме капитальных вложений", Градостроительным и Гражданским кодексами Российской Федерации, законодательными и нормативно-правовыми актами, другими нормативно-техническими документами.
Субъектами инвестиционной деятельности, осуществляемой в форме капитальных вложений, являются инвесторы, заказчики-застройщики, подрядчики, пользователи объектов капитальных вложений и другие лица.
Инвесторы осуществляют капитальные вложения на территории Российской Федерации с использованием собственных и (или) привлеченных средств. Заказчики — уполномоченные на то инвесторами физические и юридические лица, которые осуществляют реализацию инвестиционных проектов; Зачастую инвесторы берут на себя выполнение функций заказчика.
Подрядчики — физические и юридические лица, которые выполняют работы по договору подряда и (или) государственному или муниципальному1"контрактам, заключаемым с заказчиками. Подрядчики обязаны иметь лицензию на осуществление ими тех видов деятельности, которые подлежат лицензированию в соответствии с законом.
Пользователи объектов капитальных вложений — физические и юридические лица, в том числе иностранные, а также государственные органы, органы местного самоуправления, иностранные государства, международные объединения и организации, для которых создаются указанные объекты. Пользователями объектов капитальных вложений могут быть инвесторы.
В качестве заказчиков проектной документации выступают государственные, частные и смешанного типа собственности организации, которые имеют право осуществлять капиталовложения в строительство новых объектов, их реконструкцию и капитальный ремонт.
Лицензирование проектной деятельности, саморегулируемые организации.Проектные организации, ведущие проектирование нефтеперерабатывающих и нефтехимических заводов на территории Российской Федерации, ранее имели лицензии на проектирование зданий и, сооружений I и II уровня ответственности в соответствии с государственным стандартом. Эти лицензии были отменены с 1 января 2010 г.
В июле 2008 г. Градостроительный кодекс Российской Федерации был дополнен нормами, устанавливающими порядок создания и деятельности саморегулируемых организаций в области инженерных изысканий, архитектурно-строительного проектирования, строительства, реконструкции, капитального ремонта объектов. На смену государственному регулированию деятельности в области инженерных изысканий, архитектурно-строительного проектирования, строительства, реконструкции, капитального ремонта объектов пришло саморегулирование, т. е. такое регулирование взаимоотношений, когда ответственность за качество работ возлагается на саморегулируемые организации.
Федеральным законодательством определены следующие основные цели саморегулируемых организаций.
1. Предупреждение причинения вреда жизни или здоровью физических лиц, имуществу физических или юридических лиц, государственному или муниципальному имуществу, окружающей среде, жизни или здоровью животных и растений, объектам культурного наследия вследствие недостатков работ, которые оказывают влияние на безопасность объектов и выполняются членами саморегулируемых организаций.
2. Повышение качества выполнения инженерных изысканий, осуществления архитектурно-строительного проектирования, строительства, реконструкции, капитального ремонта объектов.
В настоящее время законодательство выделяет следующие виды саморегулируемых организаций:
а) основанные на членстве лиц, выполняющих инженерные изыскания;
б) основанные на членстве лиц, осуществляющих подготовку и разработку проектной документации;
в) основанные на членстве лиц, осуществляющих строительство.
Для реализации своих целей саморегулируемые организации наделены полномочиями выдавать юридическим лицам и индивидуальным предпринимателям свидетельства о допуске к работам по инженерным изысканиям, подготовке проектной документации, строительству, реконструкции, капитальному ремонту, которые оказывают влияние на безопасность объектов.
Таким образом, для того чтобы компании могли получить официальный допуск на строительный рынок и работать в новых законодательных условиях, необходимо вступить, в зависимости от профиля своей деятельности, в саморегулируемую организацию (СРО) изыскателей, проектировщиков, строителей и получить вместо лицензии свидетельство о допуске к работам по инженерным изысканиям, подготовке проектной документации, строительству, реконструкции и капитальному ремонту, оказывающим влияние на безопасность объектов капитального строительства.
Министерство регионального развития Российской Федерации приказом от 30 декабря 2009 г. № 624 утвердило "Перечень видов работ по инженерным изысканиям, по подготовке проектной документации по строительству, реконструкции и капитальному ремонту объектов капитального строительства", которые оказывают влияние на безопасность объектов капитального строительства и на которые требуется выдача свидетельств о допуске к работам.
Ниже приведены виды этих работ:
Работы по инженерным изысканиям:
1) работы в составе инженерно-геодезических изысканий;
2) работы в составе инженерно-геологических изысканий;
3) работы в составе инженерно-гидрометеорологических изысканий;
4) работы в составе инженерно-экологических изысканий;
5) работы в составе инженерно-геотехнических изысканий;
6) обследование состояния грунтов основания зданий и сооружений;
7) работы по организации инженерных изысканий привлекаемым на основании договора застройщиком или уполномоченным им юридическим лицом, или индивидуальным предпринимателем (генеральным подрядчиком).
Работы по подготовке проектной документации:
1) работы по подготовке схемы планировочной организации земельного участка, включающие в себя:
работы по подготовке схемы планировочной организации трассы линейного объекта;
работы по подготовке схемы планировочной организации полосы отвода линейного сооружения;
2) работы по подготовке архитектурных решений;
3) работы по подготовке конструктивных решений;
4) работы по' подготовке сведений о внутреннем инженерном оборудовании, внутренних сетях инженерно-технического обеспечения, перечне инженерно-технических мероприятии, включающие в себя:
работы по подготовке проектов внутренних инженерных сетей отопления, вентиляции, кондиционирования, противодымнои вентиляции, теплоснабжения и холодоснабжения;
работы по подготовке проектов внутренних инженерных систем водоснабжения и канализации;
работы по подготовке проектов внутренних систем электроснабжения;
работы по подготовке проектов внутренних слаботочных систем;
работы по подготовке проектов внутренних систем диспетчеризации, автоматизации и управления инженерными системами;
работы по подготовке проектов внутренних систем газоснабжения;
5) работы по подготовке сведений о наружных сетях инженерно-технического обеспечения, о перечне инженерно-технических мероприятий, включающие в себя:
работы по подготовке проектов наружных сетей теплоснабжения и их сооружений;
работы по подготовке проектов наружных сетей водоснабжения и канализации и их сооружений;
работы по подготовке проектов наружных сетей электроснабжения до 35 кВ включительно и их сооружений;
работы по подготовке проектов наружных сетей электроснабжения не более ПО кВ включительно и их сооружений;
работы по подготовке проектов наружных сетей электроснабжения ПО кВ и более и их сооружений;
работы по подготовке проектов наружных сетей слаботочных систем;
работы по подготовке проектов наружных сетей газоснабжения и их сооружений;
6) работы по подготовке технологических решений, включающие в себя:
работы по подготовке технологических решений производственных зданий и сооружений и их комплексов;
работы по подготовке технологических решений объектов транспортного назначения и их комплексов;
работы по подготовке технологических решений объектов нефтегазового назначения и их комплексов;
работы по подготовке технологических решений объектов очистных сооружений и их комплексов;
7) работы по разработке специальных разделов проектной документации, включающие в себя:
инженерно-технические мероприятия по гражданской обороне;
инженерно-технические мероприятия по предупреждению чрезвычайных ситуаций природного и техногенного характера;
разработка декларации по промышленной безопасности опасных производственных объектов;
разработка обоснования радиационной и ядерной защиты;
8) работы по подготовке проектов организации строительства, сносу и демонтажу зданий и сооружений, продлению срока эксплуатации и консервации*;
*Данные виды и группы видов работ требуют получения свидетельства о допуске на виды работ, влияющие на безопасность объекта капитального строительства, в случае выполнения таких работ на объектам, указанных в ст. 48.1 Градостроительного кодекса Российской Федерации.
9) работы по подготовке проектов мероприятий по охране окружающей среды;
10) работы по подготовке проектов мероприятий по обеспечению пожарной безопасности;
11) работы по подготовке проектов мероприятий по обеспечению доступа маломобильных групп населения;
12) работы по обследованию строительных конструкций зданий и сооружений;
13) работы по организации подготовки проектной документации привлекаемым застройщиком или заказчиком на основании договора юридическим лицом или индивидуальным предпринимателем (генеральным проектировщиком).
Правительство Российской Федерации своим Постановлением от 03.02.2010 № 48 установило максимально необходимые требования к выдаче саморегулируемыми организациями свидетельств о допуске к работам на особо опасных, уникальных и технически сложных объектах.
В соответствии с п. 11 ст. 48.1 Градостроительного кодекса РФ к особо опасным производственным объектам относят опасные объекты, на которых получают, используют, перерабатывают, образуют, хранятся, транспортируют, уничтожают опасные вещества в количествах, превышающих предельные. Такие вещества и предельные количества опасных веществ соответственно указаны в приложениях 1 и 2 к Федеральному закону от 21 июля 1997 г. № 116-ФЗ "О промышленной безопасности опасных производственных объектов".
Как правило, все нефтеперерабатывающие и нефтехимические заводы относятся именно к таким объектам.
Работы по строительству, реконструкции и капитальному ремонту объектов (приведены только те виды работ, которые связаны с выполнением функций заказчика-застройщика);
1) геодезические работы, выполняемые на строительных площадках:
разбивочные работы в процессе строительства; геодезический контроль точности геометрических параметров зданий и сооружений; , ;
2) подготовительные работы:
разборка (демонтаж) зданий и сооружений;
строительство временных: дорог, площадок; инженерных сетей и сооружений
устройство рельсовых подкрановых путей и фундаментов (опоры) стационарных кранов;
3) земляные работы:
работы по водопонижению, организации поверхностного стока и водоотвода;
4) работы по осуществлению строительного контроля привлекаемым застройщиком- или заказчиком на основании договора юридическим лицом или индивидуальным предпринимателем;
5) работы по организации строительства, реконструкции и капитального ремонта привлекаемым застройщиком или заказчиком на основании договора юридическим лицом или индивидуальным предпринимателем (генеральным подрядчиком).
Основные функции генерального проектировщика.Задачи и функции подрядчика по архитектурно-строительному проектированию при разработке и реализации инвестиционных проектов, установленные законодательными и нормативными правовыми актами, довольно обширны и известны, поэтому ниже будут рассмотрены только основные функции, когда подрядчик по подготовке проектной документации выступает в роли генерального подрядчика (генерального проектировщика).
Это происходит в случае, когда подрядчик по проектированию, заключивший с государственным заказчиком государственный контракт по результатам конкурса или с заказчиком-застройщиком договор подряда на выполнение проектных (проектно-изыскатель-ских) работ, привлекает к исполнению своих обязательств другие проектные организации (субподрядчиков).
Генеральный проектировщик выполняет следующие обязанности:
возглавляет проектирование и непосредственно в нем участвует;
привлекает к разработке проекта субподрядные проектные и изыскательские институты, координирует, увязывает и контролирует их работу, определяет объемы и состав работ, передаваемые по договору субподрядной организации, обеспечивает согласование принципиальных технических решений, принимаемых субподрядными организациями, подготавливает совместно с субподрядными организациями графики исполнения отдельных видов и этапов работ;
несет ответственность за комплексную и качественную разработку проекта в установленный срок, а также за единство изложения и оформления материалов во всех разделах проекта;
подготавливает и выдает задания на выполнение инженерных изысканий, обмеров существующих зданий и сооружений, подземных, наземных и надземных коммуникаций на участке строительства;
обеспечивает соответствие технических решений проекта заданию на проектирование, а рабочих чертежей — утвержденной проектной документации;
совместно с заказчиком принимает участие в согласовании проектной документации;
обеспечивает приемку готовой технической и проектной документации, материалов инженерных изысканий от субподрядных организаций, осуществляет комплектацию проекта по разделам (частям) и передает документацию заказчику;
привлекает субподрядчиков к осуществлению авторского надзора за строительством, к корректировке технической документации и проведению дополнительных изыскательских работ при обнаружении недостатков в подготовленной ими технической (проектной) документации;
принимает участие в работе приемочных комиссий и оказывает помощь в освоении проектной мощности.
Термин генеральный проектировщик имел широкое распространение при проектировании и строительстве в бывшем СССР.. К. генеральным проектировщикам тогда относили те проектные организации, которые были, как правило, разработчиками технологической части проекта и ответственными перед министерствами за комплексную разработку проекта в целом, включая и объекты внешней инфраструктуры.
В ходе строительства генеральный проектировщик осуществлял авторский надзор и, как правило, имел на стройке группу рабочего проектирования, которая вносила оперативные поправки в рабочую документацию в связи с изменениями условий строительства или ошибками, выявленными в ходе сооружения объекта. Генеральный проектировщик обычно участвовал совместно с генеральным подрядчиком по строительству в сдаче объекта заказчику.
Для технического руководства и организации разработки проектно-сметной, контрактной, тендерной и другой документации для строительства назначается главный инженер проекта, а по большим стройкам — руководитель проекта. Кроме того, на главного инженера проекта (руководителя проекта) возлагается выполнение работ по оказанию инженерно-консультационных услуг заказчику на протяжении всего периода предварительных технико-экономических оценок и расчетов инвестиций, проведения торгов (тендера), заключения договора (контракта) с заказчиком на проектирование, ввода в действие объекта и освоения проектных мощностей.
Успешная разработка проектной документации во многом зависит от деловых и личных качеств главного инженера проекта, поэтому главный инженер (руководитель проекта, менеджер проекта) должен назначаться из числа наиболее квалифицированных специалистов. Главный инженер проекта имеет достаточно широкие права, в том числе право приостанавливать производство отдельных видов строительно-монтажных работ, если эти работы выполняются с отступлением от проекта или с нарушением технических условий и правил производства работ.
Проектные институты и инжиниринговые компании.Проектирование нефтеперерабатывающих и нефтехимических предприятий в России и странах бывшего СССР ведут проектные институты и коллективы. Основной перечень российских организаций приводится в таблице.
Некоторые институты являются частью вертикально интегрированных нефтяных компаний (Ленгипронефтехим входит в состав Сургутнефтегаза, НижегородНИИнефтепроект и Ростовнефтехим-проект являются дочерними предприятиями ЛУКОЙЛа, Самара-нефтехимпроект входит в состав Роснефти), некоторые проектные организации (ВНИПИнефть, Нефтехимпроект) имеют в составе учредителей зарубежные компании.
Таблица. Перечень российских организаций, ведущих проектирование нефтеперерабатывающих и нефтехимических заводов
Наименование Местонахождение
ВНИПИНефть | г. Москва |
Ленгипронефтехим | г. Санкт-Петербург |
Гипрокаучук | г. Москва |
Нефтехимпроект | г. Санкт-Петербург |
НижегородНИИнефтепроект | г. Нижний Новгород |
Ростовнефтехимпроект | г. Ростов-на-Дону |
Омскнефтехимпроект | г. Омск |
Баштипронефтехим | г. Уфа |
Самаранефтехимпроект | г. Самара |
Ангарскнефтехимпроект | г. Ангарск, Иркутская обл. |
Салаватгипронефтехим | г. Салават, Башкортостан |
Гипрогазоочистка | г. Москва |
Н И П И газпереработка | г. Краснодар |
ПМП | г. Санкт-Петербург |
Кедр-89 | г. Москва |
Петрохим Инжиниринг | г. Москва |
И КТ Сервис | г. Москва |
Проектирование за рубежом ведут инжиниринговые фирмы. Перечень ведущих зарубежных инжиниринговых компаний приводится в таблице.
Отличительной особенностью зарубежных инжиниринговых компаний является то, что они предоставляют набор услуг, включающий управление проектом, подготовку технико-экономических обоснований строительства, разработку базовых проектов на основе собственных лицензий или лицензий, приобретаемых у фирм-лицензиаров^ детальное (рабочее) проектирование, поставку оборудования, руководство строительством, авторский надзор, пуск объекта в эксплуатацию, а в некоторых случаях и привлечение проектного финансирования.
Таблица. Перечень ведущих зарубежных инжиниринговых компаний, ведущих проектирование нефтеперерабатывающих и нефтехимических заводов в России
Наименование Страна
Флюор (Fluor) США
Бехтель (Bechtel) США
Лавалин (Lavalin) Канада
УорлиПарсонс (Worky Parsons) Австралия
KEV(KBR) США
Фостер Уиллер (Foster Wlteeler) США
Текнип (Technip) Франция
Шо Груп (Стоун Вебстер) (Shaw Stoned Webster) США
СиБи энд Ай (Луммус) (CB&I Lummus) США
ДжейДжиСи (JGC) Япония
Тойо Инжиниринг (Тоуо Engineering) Япония
Текникае Реюнидас (Tecnicas Reunidas) Испания
Джейкобе Инжиниринг (Jacobs Engineering) США Галф Интерстэйт Инжиниринг (Gulf Interstate Engineering) США
Технимонт (Technimont) Италия
Jlypm (Lurgi GmbH) Германия
Уде Инвента Фишер (Uhde Inventa Fischer) Германия
Зарубежные инжиниринговые фирмы, ведущие проектирование объектов по добыче и переработке нефти и газа, не входят в состав нефтяных компаний, что позволяет им быть в определенной степени независимыми в своих технических решениях.
Российские проектные институты, за редким исключением, не оказывают всего спектра услуг в процессе проектирования и строительства, и потому не могут пока называться инжиниринговыми компаниями.
Выбор разработчикапроекта, тендерная процедура. В мировой практике выбор разработчика проектной документации производится на соревновательной базе, посредством проведения конкурсов, именуемых тендерами (бидами). За последние годы система тендерного отбора получила широкое распространение в России, и в: ряде-компаний-заказчиков стала обязательной процедурой.
Использование тендерной системы позволяет существенно снизить уровень цен на предлагаемые услуги, поскольку именно в условиях соревновательного процесса определяется конечная рыночная стоимость строительства.,
В мировой практике используются следующие основные способы подбора партнеров для заключения контракта по оказанию про-ектно-строительных услуг:
свободный выбор контрактора;
выбор контрактора, ранее участвовавшего в реализации ИСП;
выбор контрактора путем организации торгов.
Контрактором называется сторона (или участник проекта), берущая на себя ответственность за выполнение работ по контракту. Контракторы фиксируют достигнутые между сторонами соглашения по оказанию определенных услуг.
Торги(подрядные торги) являются способом выбора;участников проекта, размещения заказов на разработку проектной документации или строительство. Подрядные торги могут проводиться на размещение:
отдельных этапов проектных, инженерно-изыскательских, конструкторских, строительных, монтажных, пусконаладочных и других видов работ; >
управление проектом, консультирование, надзор, организационно-технические услуга. ;
В Российской Федерации торги проводятся в соответствии с "Положением о подрядных торгах в РФ". Согласно этому положению основными участниками подрядных торгов являются:
Организатор торговдолжен иметь статус юридического лица и лицензию (свидетельство) на право проведения торгов. Основной
функцией организатора торгов является формирование тендерного комитета и организация его работы.
Претенденты, участники торгов— это юридические лица, организации, проектные организации и строительные фирмы, выразившие согласие на участие в торгах на условиях, объявленных организаторами, и подавшие заявку в письменном виде. В торгах могут принимать участие иностранные инвесторы, организации, фирмы.
Торги проводятся поэтапно. Различают основные этапы торгов:
Заказчикобычно назначает организаторов торгов-конкурсов и контролирует работу тендерного комитета, определяет окончательные условия контракта.
В зависимости от этапа торгов комитет формируется по принципу коллегиальности из представителей заказчика, экспертов, строителей, консультантов. К моменту принятия решения о проведении подрядных торгов заказчик должен документально подтвердить наличие инвестиционных ресурсов.
Подрядные торги могут быть открытыми и закрытыми. Объявления об открытых торгах публикуются в официальных периодических изданиях заблаговременно до срока представления письменных предложений (оферт) претендентов.
При проведении закрытых торгов сообщение о предварительной их организации содержится в приглашениях, направленных непосредственно в адрес потенциальных претендентов, которые являются известными подрядчиками в данной отрасли. Обычно предложения передаются одному—двум подрядчикам. На этом подготовительный этап заканчивается.
Тендерный комитетосуществляет сбор заявок на участие претендентов в подрядных торгах, разрабатывает тендерную документацию. Победитель торгов определяется на основе критериев, содержащихся в тендерной документации. При этом определяющими факторами являются цель и задачи, поставленные заказчиком, могут также приниматься во внимание дополнительные технические, организационные, экономические или альтернативные предложения.
Результаты торгов должны быть утверждены заказчиком или его представителем в недельный срок после получения результатов от тендерного комитета и закреплены документально.
Структура тендерного отбора приведена на рис. 11.
Тендерная документация— это комплект документов, состав которых зависит от предмета торгов, требований заказчика, которые должны быть представлены для всех претендентов с одинаковой информацией и содержанием. К подготовке тендерной документации могут привлекаться специалисты профильных проектных, конструкторских, изыскательских организаций и фирм. Разработка, подготовка тендерной документации финансируются за счет средств заказчика.

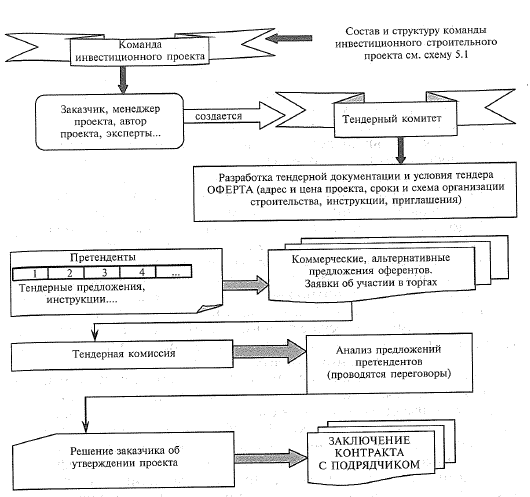

Рис. 11. Структура тендерного отбора
Примерный состав тендерной документации:
1) приглашение для участия в торгах, тендере, конкурсе;
2) сведения об объекте и предмете торгов с указанием основных характеристик и параметров объекта;
3) инструкция оферентам, условия и порядок проведения торгов;
4) форма заявки претендента на участие в торгах (к этому документу предъявляются особые требования, как наиболее важному).
В ней должны быть приведены достаточно подробные сведения о претенденте, полное наименование претендента, почтовый адрес и банковские реквизиты, копии регистрационных и уставных материалов, профилирующее направление деятельности, квалификация персонала, данные о финансовом положении и платежеспособности.
Кроме того, приводятся данные об опыте работы, а также отзывы предыдущих заказчиков. Претендентам следует иметь в виду, что комплект тендерной документации передается в ряде случаев за плату. Порядок и условия ее выкупа определяются тендерным комитетом и сообщаются в объявлении о проведении торгов в средствах массовой информации.
Система конкурсного отбора применяется на всех этапах разработки проекта и включает тендеры: на выбор лицензиара (если объект проектируется на основе лицензируемой технологии); на разработку технико-экономического обоснования; на выполнение базового проекта (базовый проект может выполняться лицензиаром или независимой инжиниринговой компанией); на разработку рабочей документации; на материально-техническое обеспечение (поставку оборудования и материалов); на строительство.
Во многих случаях тендеры на разработку рабочей документации и материально-техническое обеспечение объединяют, и выполнение обеих функций поручают одной компании. В мировой практике распространена также практика поручения одной инжиниринговой компании осуществления работ по разработке рабочей документации, материально-техническому обеспечению и строительству (или организации строительства).
Первым этапом тендерного процесса является предварительная квалификация участников. Для предварительной квалификации заказчик приглашает шесть—восемь, а иногда и более потенциальных разработчиков. Заказчики обычно требуют, чтобы компании, проходящие предварительную квалификацию, представили следующие данные и документы: профилирующее направление деятельности компании (института); копии регистрационных и уставных документов; свидетельства на допуски на соответствующие виды работ (деятельности); годовой объем выполненных аналогичных работ за последние три года; опыт и стаж работы компании-претендента в данной области проектирования; данные по составу и квалификации персонала, структуре проектной организации; список субподрядных организаций (если будут привлекаться) и копии их свидетельств; отзывы заказчиков о предыдущих работах; данные о финансовом положении конкурсанта на последнюю отчетную дату (бухгалтерский баланс или,налоговая декларация, отчет о прибылях и убытках, расшифровка дебиторов и кредиторов); подтверждение о принятии особых условий заказчика (если таковые имеются); сведения о судебных, арбитражных процессах, в которых конкурсант выступал как ответчик; сертификат системы качества; информация,об опыте работы в России и республиках бывшего СССР (для зарубежных компаний).
Конкурсная комиссия заказчика отбирает наиболее подходящих кандидатов для последующего тендера. Как правило, на тендер приглашают три—пять компаний, прошедших предварительную квалификацию. Заказчик или приглашенная им для этой цели инжиниринговая компания (проектный институт) готовят тендерную
документацию, которая является составной частью приглашения на тендер, посылаемого компаниям, прошедшим предварительную квалификацию.
В приглашении на тендер участникам конкурса предлагается подготовить и представить на рассмотрение заказчика технико-коммерческие предложения, в которых участники должны указать всю необходимую и существенную для выполнения работы информацию в отношении стоимости выполнения работ, которая впоследствии ляжет в основу Договора. Представленные предложения будут являться основой для дальнейших переговоров при окончательном согласовании условий Договора (Контракта) и в конечном итоге для заключения его с участником, признанным победителем конкурса. Как правило, затраты на подготовку и подачу предложений, а также любые затраты, связанные с переговорами в период от подачи предложений и до заключения Договора, включая посещение офиса заказчика, возмещению не подлежат и в стоимость заключаемого Договора не входят. Участники конкурса имеют право требовать от заказчика разъяснений по любому документу приглашения на тендер с момента его получения и до окончания срока подачи конкурсных предложений.
Требования по составу тендерного предложения зависят от характера проекта, практики и методов работы заказчика. Как правило, техническое и коммерческое предложения выпускают раздельно. В приглашение на тендер должны быть.включены технические требования, иногда выдаваемые в форме задания на проектирование.
Техническое предложение на разработку базового проекта технологической установки, как правило, включает:
введение, в котором приводится общая характеристика инжиниринговой компании;
техническую информацию (описание технологического процесса, материальный баланс, перечень оборудования, технологические схемы, сведения о производстве и потреблении энергоносителей, реагентах и катализаторах, качестве товарной продукции, выбросах в окружающую среду, предлагаемую компоновку установки);
план выполнения проекта;
сведения об опыте выполнения аналогичных проектов;
состав рабочей группы для выполнения работ по Договору с описанием функциональных обязанностей ее участников и резюме ключевых специалистов рабочей группы, указанных в перечне.
В техническом предложении не должно содержаться никакой финансовой информации.
Коммерческая часть предложения на разработку базового проекта, как правило, включает:
информацию об общей стоимости работ;
таблицу с указанием названий должностей и часовых ставок всех категорий работников, которых участник намерен привлечь для выполнения работ (оказания услуг) и работа которых подлежит оплате;
сводную смету;
сведения о стоимости лицензии (в том случае, если инжиниринговая компания является лицензиаром технологии проектируемого процесса);
график платежей;
услуги по анализу рабочего проекта;
проект договора (контракта) на оказание проектно-конструк-торских услуг;
лицензионное соглашение (если инжиниринговая компания является лицензиаром).
Иногда проект Договора предлагается участнику конкурса в составе приглашения на тендер. В этом случае участник в коммерческой части предложения приводит свои замечания к предлагаемому проекту Договора.
В приглашении на тендер оговариваются также процедура подачи, приемки и вскрытия предложений, которая позволяет обеспечить полную конфиденциальность. Особым этапом тендерного процесса являются переговоры для окончательного согласования условий Договора, цель которых — достичь согласия по всем вопросам и заключить Договор.
Переговоры могут включать в себя обсуждение предлагаемого участником порядка выполнения работ, вопросов коммуникации заказчика и подрядчика, отчетности и т. п., а также предложений участника по улучшению задания на выполнение работ. По результатам переговоров заказчик и участник могут внести изменения и сформировать окончательную версию задания, которое будет являться неотъемлемой частью Договора.
Выбор наиболее предпочтительного предложения участника основывается также и на оценке предложенных к участию в выполнении работ ключевых специалистов. Завершающим этапом переговорного процесса является подписание согласованного обеими сторонами Договора (Контракта). По завершении переговоров заказчик незамедлительно уведомляет других участников конкурса о том, что их предложения были отклонены.
