ОРГАНИЗАЦИЯ ПРОЕКТИРОВАНИЯ
В мировой практике проектирования и строительства особое место занимает управление (менеджмент) проектированием. Зарубежные заказчики, как правило, не реализуют проекты без управления со стороны квалифицированной инжиниринговой компании. Особенно широкое распространение управление проектами получило в развивающихся странах, государствах Ближнего и Дальнего Востока. Международные инжиниринговые фирмы содержат штат сотрудников, специализирующихся на управлении проектами, и отрабатывают в течение многих лет собственную методологию управления. В России, однако, система управления проектированием и строительством с привлечением управляющей компании широкого распространения не получила и используется лишь в отдельных случаях.
Системы управления проектированием за рубежом. Зарубежные инжиниринговые компании в целях получения точной, полной и своевременной информации о ходе проектирования используют различные системы управления проектами. На рис. 9 приведены системы управления проектами, используемые для работы с графиком и анализом хода работ, контролем затрат, а также для обеспечения отчетности, управления данными, учета и контроля документации и взаимосвязи между различными системами.
Компьютерная программа планирования Primavera (РЗ)

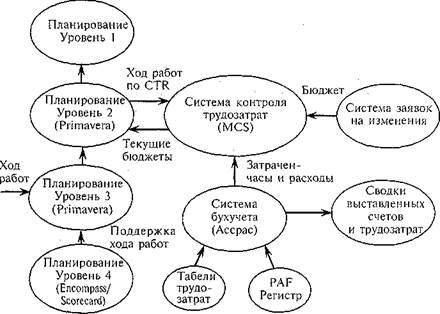

Рис. 9. Взаимосвязь меящу системами управления проектами
Система Primavera выдает графики в форме столбчатой диаграм-' мы, логической диаграммы и в табличной форме. В качестве календарной единицы для циклов может выбираться даже такой небольшой период. Графики могут быть сведены к базе, связаны с ресурсами, могут выходить в различных форматах.
Для анализа хода работ по техническому проектированию может использоваться программный пакет для оценки хода работ, называемый Scorecardu представляющий собой сетевую базу данных, которая отслеживает все подаваемые проектные документы и генерирует отчеты о ходе работ. Основные этапы подачи документов связаны с работами по графику в системе Primavera, поэтому взаимное влияние хода работ и графика могут рассматриваться одновременно. Система Scorecard также связана с Системой учета и контроля документации. Качество хода работ повышается благодаря автоматической передаче документов через систему электронной пересылки.
Для контроля трудозатрат используется компьютерная программа MCS. Система MCS представляет собой сетевую базу данных, которая отслеживает трудозатраты в сопоставлении с бюджетами, и позволяет группе управления проектом оценить производительность для составления прогнозов по общим трудозатратам. Система MCS в своем составе имеет модуль контроля изменений для отслеживания проектных изменений, а также модуль затрат для составления отчетности по трудовым затратам. Система MCS интегрирована в систему бухгалтерского учета и табелей трудозатрат.
Для управления затратами проектов многие зарубежные компании используют систему JobPROMS, которая обеспечивает контроль бюджета, обязательств и затрат по проектам. Непрерывно контролируя проектные затраты, указывая на любое отклонение от бюджета, система JobPROMS помогает управленческому персоналу принять обоснованные решения и прогнозировать относительную эффективность проектных затрат.
Для бухгалтерского учета проектных работ используется система Ассрас, состоящая из нескольких модулей. Модуль Paaf полностью обеспечивает структуру для утверждения персонала по проекту. Он связан с электронной системой табелей трудозатрат и позволяет вносить записи в проект только утвержденному персоналу. Ставки служащих согласованы с заказчиком на основе контрактных разрядов и введены в эту систему. Модуль табелей трудозатрат поддерживает работу системы табелей трудозатрат полностью в электронном виде; в систему встроены этапы утверждения управленческим персоналом. Данные табелей трудозатрат сохраняются для проведения отчетности управленческим персоналом. В систему Ассрас также встроен модуль отчетности. Выборка информации может осуществляться на основе системы отчетности Crystal в соответствии с конкретными проектными требованиями.
Зарубежные инжиниринговые компании широко применяют в своей деятельности системы управления электронными документами для управления документацией, выдаваемой по проектам. Системы также создают основу для детальной оценки хода проектирования. Системы позволяют осуществлять контроль всех созданных внутренних проектных чертежей, технических условий, ведомостей материалов, расчетов, отчетов и т. д., выполнять контроль получения, распространения, оценки и возврата чертежей поставщиков. Системы управления электронными документами обеспечивают контроль входящей и исходящей проектной корреспонденции, поддерживают журнал корреспонденции,
Распространение выпущенной документации также выполняется через средства электронного распространения системы управления электронными документами. Они распространяются через систему передачи электронной документации членам проектной группы на основе согласованной матрицы распространения проектной документации. При выпуске документации членам группы автоматически рассылается электронное письмо, содержащее ссылки на все соответствующие документы. Выбрав ссылку нужного документа, содержащуюся в электронном письме, пользователь автоматически подключается к приложению, которое предлагает ему ввести свое пользовательское имя и пароль. После доступа в систему документ сразу открывается на рабочем столе экрана пользователя.
Система управления проектированием в России. Вцелях обеспечения эффективности проектов и получения прибыли основной задачей российских проектных организаций на рынке проектной продукции является как можно более быстрое внедрение и освоение функций грамотного управления любым проектом независимо от его объема и состава, финансового наполнения и сроков реализации. К решению этой задачи ведущие проектные институты ОАО "ВНИПИнефть" (г. Москва), ООО "Нефтехимпроект" (г. Санкт-Петербург), 000 "Ленгипронефтехим" (г. Санкт-Петербург) приступили в 1996—2000 г.
Основными направлениями реализации планов трансформации ведущих проектных институтов в современную инжиниринговую фирму являются:
оснащение института современными средствами информационной технологии;
совершенствование организационной структуры института; обучение персонала;
разработка и внедрение систем управления качеством;
внедрение систем руководства проектами, планирования, контроля за ходом выполнения проектов, соответствующих зарубежным требованиям;
внедрение, в практику бригадного метода выполнения крупных проектов.
В рамках реализации плана были осуществлены следующие мероприятия:
разработана и внедрена Система менеджмента качества (СМ К) и Система экологического менеджмента (СЭМ) в соответствии. с требованиями стандартов ГОСТ Р ИСО 9001-2008, ГОСТ Р ИСО 14001—2007 (идентичных международным стандартам ISO 9001 : 2000, ISO 14001 : 2004);
усовершенствована организационная структура. Созданы: служба директора проектов, подразделения по маркетингу и продажам, руководству проектами, бухгалтерии проектов, системе качества, информационной технологии и др.;
осуществлено оснащение современными средствами информационной технологии. Полностью обновлен парк вычислительной техники, периферийного и множительного, оборудования; создана единая информационная инфраструктура, объединяющая всех сотрудников, позволяющая полностью автоматизировать процесс проектирования и направлять заказчикам проектную документацию в электронном виде;
разработана автоматизированная система документооборота, внедрена система трехмерного проектирования на основе пакета PDMS и электронного архивирования проектной документации, установлена учрежденческая телефонная станция.
Сейчас проектный институт начинает разработку проекта в случае, если:
есть уверенность в реализации проекта требуемого качества в согласованные с заказчиком сроки и получении в результате прибыли не ниже бюджетной;
учтены факторы, которые могут негативно отразиться на результатах реализации проекта;
выявлены и разрешены ресурсные конфликты с другими проектами;
специалисты, участвующие в реализации проекта, имеют необходимую квалификацию;
параметры оценки результатов разработки проекта объективны и позволяют контролировать ход его выполнения с достаточной степенью детализации и точности;
критический путь выполнения проекта реалистичен.
Эти и другие задачи, связанные с планированием и контролем выполнения проекта, решаются при помощи программных средств (ПС) "Primavera Project Planner" , "АРМПЛАН", "1С" и "Timesheet System". Указанные ПС в сочетании с другими дают возможность:
иметь четкую картину выполнения каждого проекта в необходимый момент;
предвидеть образование "узких" по срокам выполнения мест в проекте на ближайший отчетный период, а также, на более отдаленный период, что осуществляется путем тщательного контроля за выполнением "критических" и околокритических работ (т. е. работ, не имеющих резерва времени, и работ, имеющих малый резерв времени на их, выполнение); видеть все работы проекта во взаимной увязке, т. е. в логическом воздействии друг на друга, что позволяет быстро определять, к каким изменениям срока окончания проекта приведут задержки выполнения той или иной работы;
маневрировать ресурсами проекта;
формировать широкий спектр отчетной документации по проекту, в том числе: перечни выпускаемой документации с указанием физического прогресса по каждой работе проекта; S-кривые выполнения проекта; гистограммы распределения трудозатрат на период проектирования с определением эффективности их использования; отчет по затратам проекта.
Планирование проекта ведется снизу вверх. Первоначальным элементом разработки любого календарного графика является подготовка ведущими специалистами производственных отделов — участников проекта перечней выпускаемой документации по своей специальности с указанием в каждом документе трудозатрат и плановых сроков (начало—окончание) выполнения.
Разработчик перечня имеет возможность при помощи автоматизированного ПС рассмотреть плановую S-кривую выполнения проекта данной специальности, построить гистограмму и определить по ней распределение трудовых ресурсов на весь период проектирования. При необходимости он может скорректировать ранее принятые решения, а также своевременно разрешить с руководством отдела конфликты, связанные с привлечением необходимого количества исполнителей, занятых в других проектах.
Дальнейшее планирование осуществляется плановой службой путем разработки с помощью ПС "Primavera Project Planner" (P.3.1) календарного линейного графика выполнения проекта, увязывающего на основе математического анализа (методов критического пути — "Critical Path" и представления сетевой логики проекта "Pert Chart") результаты работы всех участников проекта между собой и с контрактными обязательствами. Завершается бюджетное планирование согласованием календарного линейного графика всеми заинтересованными сторонами и его утверждением.
Мониторинг расписания проекта начинается с первых дней разработки. Базовыми документами являются: календарный линейный график выполнения проекта; перечни выпускаемой документации; табели учета рабочего времени и сведения о трудозатратах, необходимых для завершения работы.
В перечнях выпускаемой документации ведущие специалисты проекта с заданной периодичностью проставляют в процентах оценку физического прогресса (готовности) каждого выпускаемого по проекту документа, а также фактические или прогнозируемые даты его начала и окончания. С той же периодичностью ведущий специалист дает сведения о трудозатратах, необходимых ему для завершения работы.
Полученные данные после рассмотрения и утверждения руководителем проекта заносят в график его выполнения для сравнения с бюджетными показателями. Все отклонения тщательно анализируют для определения их влияния, прежде всего на сроки "критических" и околокритических работ и на распределение трудовых ресурсов. По данным анализа вычисляют возможные альтернативные решения и вырабатывают необходимые корректирующие действия.
Помимо контроля за сроками разработки проекта осуществляется контроль за стоимостью его выполнения. Задача контроля — управление изменениями с целью снижения любых негативных факторов, влияющих на увеличение затрат по проекту. Другими словами, если рассматривать максимизацию получаемой прибыли как одну из главных целей любого предприятия, то одной из важнейших задач управления проектами является управление затратами. Любой проект должен быть завершен не только в установленный срок и без замечаний со стороны заказчика по качеству исполнения, но и в рамках выделенных для него ресурсов.
Под ресурсами, выделяемыми для проекта, понимаются трудозатраты, необходимые для его разработки, В процессе выполнения проекта каждый сотрудник института, занятый в проекте, отмечает на еженедельной основе в электронном табеле учета и распределения рабочего времени потраченное им время на проект, что позволяет с помощью установленной в институте электронной системы учета и распределения рабочего времени {Timesheet System) осуществлять контроль за расходованием трудозатрат на проект.
Кроме того, один раз в месяц ведущий инженер по дисциплине дает сведения о трудозатратах, необходимых ему для завершения проекта. После анализа и утверждения указанные данные сравнивают с бюджетом трудозатрат. Затем специалисты плановых служб, сравнивая достигнутый физический прогресс по проекту с фактическим списанием трудозатрат по отношению к бюджету проекта, дают оценку эффективности его выполнения и возможности завершения в рамках выделенного бюджета трудозатрат.
Следующим логическим шагом после контроля за использованием ресурсов проекта является контроль за его доходами и расходами в.денежной форме. Указанная задача решается с помощью бухгалтерского программного комплекса "1С", специально доработанного применительно к задачам, решаемым институтом. Этот комплекс в сочетании с другими ПС позволяет осуществлять мониторинг финансовых^ результатов выполняемых проектов.
Для этого применительно к утвержденному количеству трудозатрат еще на стадии предложения составляется бюджет затрат проекта в денежном выражении. В процессе выполнения проекта все фактически понесенные по нему, затраты классифицируются и накапливаются, измеряются отклонения от бюджетных показателей, делается прогноз затрат до завершения проекта и прогноз исполнения бюджета проекта.
Полученные: данные позволяют прогнозировать финансовые показатели по каждому проекту и осуществлять в случае необходимости корректирующие действия по ним, прогнозировать результаты финансовой деятельности в целом.
Приведенные выше системы планирования контроля проектов ведущих российских институтов полностью соответствуют международным требованиям, о чем свидетельствует их успешное использование при работе с такими известными зарубежными компаниями, как "ABB Lummus Global", "Foster Wheeler", "Exxon Mobil" и др.
Одним из основных результатов трансформации институтов является внедрение в их практику бригадного метода выполнения крупных проектов. Указанный метод обеспечивает четкую координацию всех работ между дисциплинами, быстрый обмен информацией, эффективное решение задач при минимальном расходе человеко-часов.
Внедрение новых систем качества, руководства проектами, планирования, контроля за проектами, современных средств информационной технологии и усовершенствование процесса проектирования способствовали значительному продвижению проектных организаций по пути преобразования в современные инжиниринговые компании.
Для реализации эффективного руководства проектом в Системе менеджмента качества и Системе экологического менеджмента (СМК и СЭМ) институтами разработаны ключевые документы по управлению проектом, указанные в табл. 6.
Табл. 5.1 характеризует работу по выполнению полномасштабного проекта. Для небольших проектов или проектов с ограниченным объемом работ таблица может быть соответствующим образом изменена. Таблица может быть также изменена из-за специальных требований к проекту.
План выполнения проекта (далее ПВП) является одним из первых документов по проекту. ПВП содержит полную информацию по проекту и все основные требования к проекту (сведения о заказчике, месте строительства, график, организация выполнения проекта, вопросы качества, координации, охраны окружающей среды и т. д.).
В качестве приложения к ПВП, как минимум, разрабатываются:
1. Организационная структура выполнения проекта.
2. График выполнения проекта.
3. План проведения совещаний по рассмотрению хода проектирования, при необходимости — заседаний технических советов по рассмотрению проекта.
4. Образец заполнения штампов чертежа/титульного листа пояснительной записки.
5. План координации проекта.
6. План управления окружающей средой (УОС) в проекте.
7. План качества проекта с приложениями.
На рис. 9 представлена типовая организационная структура (схема) выполнения проекта, которая устанавливается исходя из требований, условий и целей конкретного проекта и определяет связи всех участников проекта, независимо от способа выполнения, а также степень ответственности и должностные обязанности участников группы по управлению проектом при его разработке "стандартным методом" — силами отделов, или силами комплексной-группы (бригады) при выполнении проекта бригадным способом.
Важным ключевым документом является План качества проекта, в котором кратко изложена база для тех параметров проекта, которые играют роль в достижении и поддержании качества. Они включают в себя политику в области качества и распределение ответственности за качество на различных уровнях участия в работе.
Все участники работ обязаны знать эти требования и выполнять свою работу правильно и с первого раза.
Основная задача — предоставление услуг и средств, которые удовлетворяют требованиям заказчика в пределах заключенного договора.
Рис. 9. Типовая организационная структура для выполнения проекта
Цели в области качества, установленные для проекта,следующие: требования договора должны быть соблюдены; выходные данные должны соответствовать входным требованиям; должно быть минимизировано число изменений, вносимых на площадке; должны быть выполнены требования правил промышленной безопасности, охраны здоровья и охраны окружающей среды.
В Системе менеджмента качества и Системе экологического менеджмента (СМК и СЭМ) проектных институтов разработаны следующие процедуры, практики и стандарты по управлению проектом: "Управление проектом", "Участие руководства проектом в подготовке документов по управлению проектом", "План выполнения проекта", "План координации проекта", "План качества проекта", "План УОС в проекте", "Совещание по рассмотрению состояния разработки проекта", "Рассмотрение проектных документов", "Работа с субподрядными организациями" и др.
Управлениев проектно-строительном процессе, как в любом бизнесе, называется менеджментом. Это деятельность по нахождению наилучших способов достижения поставленных целей, но цели появляются не сами по себе, их формируют специалисты соответствующих квалификаций — менеджеры проекта, в функции которых входит формирование команды проекта. Примерная структурная схема типовой команды инвестиционного строительного проекта приведена на схеме 10.
Команда проекта — это специфическая организационная структура, возглавляемая менеджером проекта, создаваемая на период жизненного цикла проекта. Задача команды проекта — осуществление функции управления проектом до эффективного достижения цели. Состав и функции команды зависят от масштабов, сложности и других характеристик,
Управление проектом в широком понимании — это профессиональная деятельность, основанная на использовании современных научных методов, средств и технологий, ориентированных на получение эффективности конечных результатов, с соблюдением и использованием законодательной нормативной и справочной базы проектирования и строительства.
Потребность в профессиональном методе управления связана с ростом масштабов и сложностью проектов, вовлечением в сферу реализации проекта большого числа участников и организаций, жестких требований к срокам реализации проекта и использованию финансовых и трудовых ресурсов. По, мере роста объемов строительства число организаций-участников инвестиционного цикла возрастает и приводит к росту связей между ними.
Рис.10. Типовая команда инвестиционного структурного проекта
