Организация рабочего места и описание операций
Бетонщик Б3 следит за выгрузкой бетонной смеси из кузова автосамосвала в поворотный бункер, находясь на приeмной площадке. Он же, по окончании выгрузки, стоя на стенках бункера, лопатой с удлинeнной ручкой очищает кузов автосамосвала от остатков бетона и подбирает рассыпавшуюся бетонную смесь после отъезда машины.
Рис.3. Выгрузка бетонной смеси из кузова автосамосвала
Бетонщик Б3 стропит поворотный бункер за подъeмные петли. Убедившись в надeжности строповки, он отходит в безопасную зону. По команде бетонщика Б3 машинист крана подаeт бункер к месту бетонирования.
Рис.4. Строповка поворотного бункера за подъемные петли
Бетонщики Б1 и Б2, стоя на деревянном настиле подмостей, принимают раздаточный поворотный бункер с бетонной смесью, приостановив его спуск на высоте 1 м, и подводит его к месту выгрузки. Б2 придерживает бункер обеими руками, а Б1 открывает затвор и выгружает бетонную смесь. При необходимости Б1 включает вибратор установленный на бункере.
Рис.5. Прием раздаточного поворотного бункера с бетонной смесью
Убедившись в полной разгрузке бункера, бетонщик Б1 движением рукоятки вверх закрывает секторный затвор, накидывает держатель рукоятки и подаeт сигнал машинисту крана подать бункер под загрузку.
Бетонщики Б1 и Б2 уплотняют уложенные слои бетонной смеси глубинными или поверхностными вибраторами (в зависимости от толщины и ширины бетонированной конструкции).
Рис.6. Уплотнение уложенных слоев бетонной смеси глубинными или поверхностными вибраторами
Одновременно эти же бетонщики лопатами очищают просыпавшийся бетон с деревянного настила подмостей и опалубки, сбрасывая его в опалубку бетонированной конструкции.
Бетонщик Б3 принимает поданный машинистом крана порожний раздаточный бункер, устанавливает его на площадку приeма бетона и расстроповывает.
После укладки верхнего слоя бетонной смеси бетонщик Б2 производит заглаживание открытой поверхности бетона.
Рис.7. Заглаживание открытой поверхности бетона
Для устройства бетонных подготовок под полыприменяют бетонную смесь с осадкой конуса 0...2 см. Площадь, на которой предусмотрено устраивать подготовку, разбивают на карты-полосы шириной 3...4 м, устанавливая по их краям маячные доски. Полосы-карты бетонируют через одну (рис.8, а). В промежуточные полосы бетонную смесь укладывают после затвердения бетона в смежных полосах. Перед бетонированием промежуточных полос снимают маячные доски; по этим граням образуются рабочие швы. Бетонную смесь выгружают на место бетонирования непосредственно из автобетоновоза (или подают бетононасосами). Лопатами ее грубо разравнивают, а затем с помощью вибробруса (виброрейки) уплотняют (рис.8, б).При этом вибробрус на одной позиции держат до тех пор, пока он не опустится обоими концами на маячные доски.
Рис.8. Укладка бетонной смеси в подготовке под полы:
а - разбивка на карты-полосы; б- схема укладки;
1 - карта-полоса; 2- поперечная доска; 3- направляющая доска ("маяк"); 4 - виброрейка
Если по бетонной подготовке предполагаются бетонные, цементные или асфальтовые полы, то поверхность подготовки после проходки вибробруса оставляют шероховатой для лучшего сцепления с верхними слоями.
Чистый полбетонируют по маячным доскам с уплотнением бетонной смеси виброрейкой. Свежеуложенный бетон через 20...30 мин тщательно заглаживают с помощью ручного инструмента или специальной затирочной машины. К этому моменту на поверхности пола появляется тонкая пленка воды и цементного молока. Такая пленка при заглаживании удаляется. Через 30... 40 мин после заглаживания поверхность бетона обрабатывают металлическим полутерком до обнажения зерен гравия (щебня). Такая обработка позволяет получить качественные бетонные полы, обладающие высокой истираемостью и прочностью.
Для придания бетонному полу повышенной плотности и высоких гигиенических качеств его поверхность железнят. При этом в поверхность свежеуложенного влажного бетона тщательно втирают сухой цемент до появления матового блеска. Эту операцию выполняют с помощью стальных полутерков, кельм или затирочных машин.
При укладке бетонной смеси в массивные густоармированные плитыбольшой площади (фундаментные плиты, днища резервуаров и отстойников и др.) основным технологическим требованием является непрерывность укладки на всю высоту плиты (0,15... 1,5 м).
Для осуществления процесса укладки плиты разбивают на карты. Если толщина плит меньше 0,5 м, то разбивку на карты и укладку бетона ведут так же, как и бетонных подготовок. При большей толщине плиты разбивают на параллельные карты шириной 5... 10 м, оставляя между ними разделительные полосы шириной 1... 1,5 м (рис.9, а). Для обеспечения непрерывной укладки смеси на всю высоту плиту разбивают на блоки без разрезки арматуры, с ограждением блоков металлическими сетками.

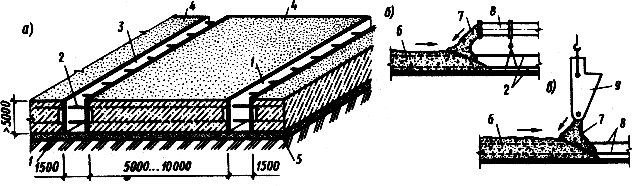

Рис.9. Укладка бетонной смеси в большеразмерные плиты:
а - разбивка на карты бетонирования; б- правила укладки бетонной смеси с применением бетоноводов; в- то же, бадьей;
1 - опалубка разделительной полосы; 2- арматура; 3- разделительная полоса; 4- карта бетонирования; 5 - подстилающий слой; 6- уложенный бетон; 7 - подаваемая бетонная смесь; 8 - бетоновод; 9- бадья
Карты бетонируют подряд, т.е.одну за другой. В разделительные полосы смесь укладывают враспор с затвердевшим бетоном карт после снятия опалубки на их границах. Бетонную смесь подвижностью 2...6 см подают на карты бетононасосами, с помощью бетоноукладчиков, эстакад, а также кранами в бадьях. Подавать ее следует в направлении к ранее уложенному бетону, как бы прижимая новые порции к уложенным (рис.9, б).
В плиты даже большой толщины бетонную смесь укладывают в один слой. При этом несколько затрудняется виброуплотнение, поскольку внутренние вибраторы требуется погружать в смесь на глубину, в 1,5... 2 раза превышающую длину рабочей части.
Выравнивают бетон плит по маякам, поверхность заглаживают гладилками, кельмами или полутерками. В местах примыкания стен, опирания колонн и столбов бетон оставляют шероховатым с устройством в отдельных случаях рифления и насечки.
