Приспособления, инвентарь и инструменты.
Ведомость основных машин, механизмов, приспособлений и оснастки сводиться в таблицу (Таблица 7).
Средствами подмащивания могут быть:
- настил с ограждением на консолях, закрепленных на опалубке или на контрфорсах ужесточения опалубочных панелей (смотри, например, решения для самонесущей опалубочной системы).
- переставные площадки или подмости (типа ЛПУ 4).
Выполнение бетонных работ с приставных лестниц запрещается.
3.2.4. Организация рабочего места и описание операций:
- бетонщик Б3 следит за выгрузкой бетонной смеси из кузова (рис.10) автосамосвала в поворотный бункер, находясь на приeмной площадке. Он же, по окончании выгрузки, стоя на стенках бункера, лопатой с удлинeнной ручкой очищает кузов автосамосвала от остатков бетона и подбирает рассыпавшуюся бетонную смесь после отъезда машины.
Рис.10. Выгрузка бетонной смеси из кузова автосамосвала
- бетонщик Б3 стропит поворотный бункер за подъeмные петли. Убедившись в надeжности строповки, он отходит в безопасную зону. По команде бетонщика БЗ машинист крана подаeт бункер к месту бетонирования.
Рис.11. Строповка поворотного бункера за подъемные петли
- бетонщики Б1 и Б2, стоя на деревянном настиле подмостей, принимают раздаточный поворотный бункер (рис.12) с бетонной смесью, приостановив его спуск на высоте 1м., и подводит его к месту выгрузки. Б2 придерживает бункер обеими руками, а Б1 открывает затвор и выгружает бетонную смесь.

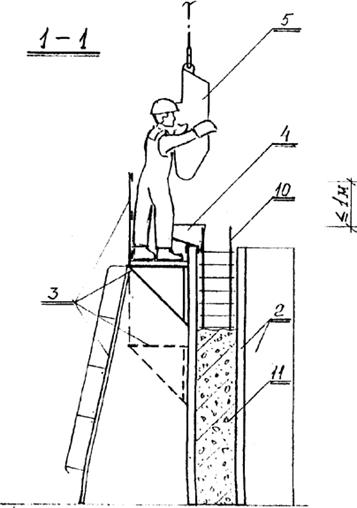

Рис.12. Прием раздаточного поворотного бункера с бетонной смесью
2 - опалубка с контрфосом, 3 - консольные переставные подмости с ограждением и лестницей для подъeма, 4 - приeмный лоток, 5 - бункер для подачи бетона,
10 - установленная арматура, 11 - уложенный бетон
При необходимости Б1 включает вибратор, установленный на бункере. Убедившись в полной разгрузке бункера, бетонщик Б1 движением рукоятки вверх закрывает секторный затвор, накидывает держатель рукоятки и подаeт сигнал машинисту крана подать бункер под загрузку (рис.13).
Рис.13. Схема подачи груза к рабочему месту
1 - кран, 2 - опалубка с контрфосом, 3 - консольные переставные подмости с ограждением и лестницей для подъeма, 4 - приeмный лоток, 5 - бункер для подачи бетона, 6 - место для приeма бетона, 7 - лопата, 8 - ящик с инструментом, 9 - вибратор, 10 - установленная арматура, 11 - уложенный бетон
- бетонщики Б1 и Б2 уплотняют уложенные слои (рис.14) бетонной смеси глубинными или поверхностными вибраторами (в зависимости от толщины и ширины бетонированной конструкции).
Рис.14. Уплотнение уложенных слоев бетонной смеси глубинными или поверхностными вибраторами
Одновременно эти же бетонщики лопатами очищают просыпавшийся бетон с деревянного настила подмостей и опалубки, сбрасывая его в опалубку бетонированной конструкции (рис.15).
Рис.15. Очистка лопатами просыпавшегося бетона с деревянного настила подмостей и опалубки
- бетонщик Б3 принимает поданный машинистом крана порожний раздаточный бункер, устанавливает его на площадку приeма бетона и расстроповывает.
- после укладки верхнего слоя бетонной смеси бетонщик Б2 производит заглаживание открытой поверхности бетона.
