Сборка шахты из готовых тюбингов
Перед установкой первого тюбинга принимают у строителей приямок, проверяя рулеткой его размеры в плане и по глубине. Следует убедиться в установке скоб, предназначенных для спуска в приямок, проверить расположение закладных частей на торцах стенок приямка, на которые устанавливают первый тюбинг.
Тюбинг стропуют к крюку башенного крана четырехветевым стропом (рис. 31), поднимают, переносят к месту установки и опускают на приямок, следя за тем, чтобы тюбинг правильно сел на место. С установленного тюбинга снимают стропы, очищают от грязи его верхний торец, после чего аналогичным способом устанавливают на него последующий тюбинг. При этом фиксирующие штыри должны попасть в отверстия закладных пластин.
Таким образом собирают из тюбингов всю шахту. Если последний тюбинг выполнен заодно с плитой перекрытия шахты, его устанавливают на место только после того, как будут полностью смонтированы все элементы внутри шахты, опущены в шахту противовес и кабина.
После завершения установки тюбингов заделывают швы между тюбингами, заполняя их раствором и разравнивая.
Рис. 31. Установка тюбинга:
а — схема строповки тюбинга, б — установка тюбинга на основание кондуктора; 1 — крюк крана, 2 — траверса, 3 — тюбинг, 4 — основание кондуктора, 5 — пластина с фиксирующим штырем, 6 — уголок, приваренный к арматуре, 7 — фиксирующая пластинка, 8 — место сварки
5.3. Монтаж шахтных дверей. Шахтные двери устанавливают по отношению к направляющим строго определенно, поэтому монтаж их производят после установки и выверки направляющих. Для крепления шахтных дверей предусматривают закладные детали или ниши. Порог каждой двери устанавливают по кондуктору (рис. 32).
Технологическая последовательность монтажа шахтных дверей может быть различная, но наиболее рациональна установка шахтных дверей, полностью собранных и отрегулированных на заводе-изготовителе. В этом случае двери шахты с нанесенными на пороге рисками доставляют на объект монтажа лифта в контейнере, который поднимают на площадку верхнего этажа и устанавливают рядом с шахтой лифта. На боковых стенках шахты лифта верхнего этажа устанавливают раздвижную раму, на ней закрепляют грузоподъемное устройство таким образом, чтобы ось мачты его находилась по центру дверных проемов (рис. 32). Свободные проемы раздвижной рамы перекрывают деревянными щитами от инвентарных разборных настилов.
Шахтную дверь с помощью стропа опускают в шахту лифта на уровень первого этажа. К нижним концам стояков двери присоединяют заранее заготовленные отрезки уголков с вертикальными пазами. Длина уголков должна соответствовать глубине приямка. С помощью ватерпаса проверяют совпадение плоскости порога двери с отметкой чистого пола площадки первого этажа. Наложив на порог и верхнюю балку кондукторы, добиваются совпадения риски на пороге со стрелкой на кондукторе, после чего двери фиксируют в кондукторах, а стояки приваривают к закладным деталям.
Опустив в шахту дверь второго этажа, её стояки соединяют со стояками двери первого этажа. Отрегулировав месторасположение двери, её стояки также приваривают к закладным деталям. Так устанавливают все двери, за исключением двери последней остановки лифта, которую монтируют после сборки кабины и подвески ее на канаты.
Рис. 32. Шаблон (кондуктор) для выверки портала и порога:1 — направляющая кабины,
2 — шаблон, 3 — порог шахтной двери; А — проектное расстояние от оси направляющих кабины до портала, В — штихмасс направляющих, С — ширина дверного проема
5.4. Установка кабины. Кабину лифта поставляют на монтажную площадку в собранном виде. Если завод-изготовитель поставляет кабину в разобранном виде, то комплектовочный участок предварительно ее собирает и доставляет на монтажную площадку. С помощью башенного крана её устанавливают на верхнем этаже шахты.
На уровне верхнего этажа предварительно устанавливаются и закрепляются деревянные брусья сечением 120х 120 мм или уголок 75 х 75 мм. Трест Мослифтмонтаж разработал оригинальный способ для удержания кабины. Кабину поднимают башенным краном и осторожно опускают в шахту, внимательно следя за тем, чтобы башмаки вошли в направляющие и кабина встала опорными пластинками на бруски. Затем резким движением за рычаг троса поднимают клинья ловителей в верхнее положение, закрепляя кабину с помощью ловителей и направляющих.
5.5. Установка лебедки. Лебедку, расположенную над шахтой, устанавливают после монтажа направляющих и установки на верхнем этаже шахты в направляющих собранной кабины. Для определения места установки этого механизма пользуются как базой направляющими кабины и противовеса. Задача состоит в том, чтобы перенести в машинное помещение центры подвесок кабины и противовеса, расстояние между которыми соответствует диаметру канатоведущего шкива, а прямая, соединяющая эти центры, показывает направление центральной осевой линии.

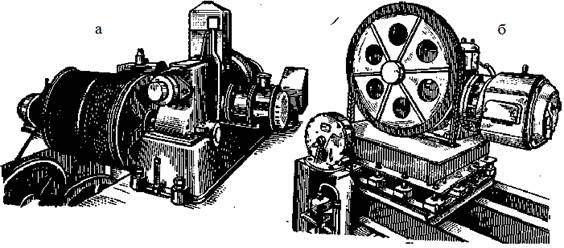

Рис. 33. Лебёдки: а - барабанного типа; б – с канатоведущим шкивом.
Если строителями оставлены отверстия в перекрытии машинного помещения, то, пользуясь ими, с помощью отвесов переносят эти центры в машинное помещение. Если же их нет, то с помощью отвесов их намечают и пробивают следующим образом. Между направляющими кабины и направляющими противовеса натягивают струны. Под потолком машинного помещения над отверстиями для прохода канатов устанавливают доску. Через отверстия для прохода канатов опускают отвесы посередине между направляющими кабины или противовеса. В этом месте в доску вбивают гвозди и привязывают к ним отвесы (рис: 2.13). Более точного расположения отвесов добиваются путем подгибания гвоздей в нужное направление, пока нити отвесов не расположатся посредине между направляющими и не коснутся осевых струн, натянутых между направляющими.
