Принципы рациональной организации производственных процессов

Основной задачей процесса организации производства на предприятии является рациональное сочетание во времени и пространстве всех протекающих на нем производственных процессов иих составных частей, обес­печивающее наиболее эффективное его (предприятия) функционирование.

Основными принципами рациональной организации любых процессов являются: специализация, пропорциональность, непрерывность, параллельность, прямоточность, ритмичность, гибкость (рис. 5.4.).

Рис. 5.4.

Принцип специализации заключается в повышении производительности на основе закрепления однородных частей производственного процесса за отдельными элементами производственной системы. Принцип позволяет снизить производственные издержки путем повышения производительности работников (эффект кривой обучения) и концентрации производства.

Специализация является одним из главных факторов, определяющих производственную структуру фирмы, о чем говорилось в п. 3.3.2. Здесь отметим только принципиальные особенности двух типов специализации.

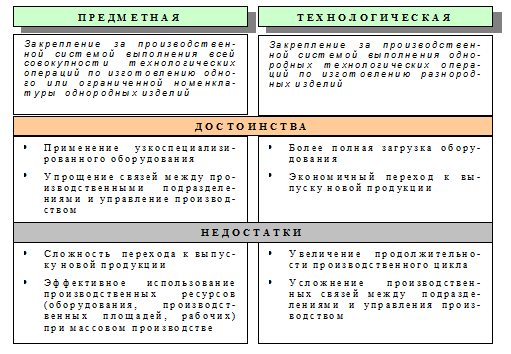

Специализация может быть организована на предметном или технологическом принципах (рис. 5.5.).

Рис. 5.5.

Пропорциональность – принцип, выполнение которого обеспечивает равную пропускную способность различных операций производственного процесса.

Пример.

Производственная мощность 4-х операций по изготовлению партии деталей

Мощность определяет пропускную способность каждой операции. При этом пропускная способность всей системы определяется т.н. «узким местом» (Bottle Neck – узкое горлышко), т.е. операцией с наименьшей мощностью. В данном случае это Операция 3, вследствие чего производственная система подобной структуры составляет 6 деталей в смену. Тогда производственные мощности других операций будут использоваться не полностью:

Операции 1 и 4 6*100%/10=60%

Операция 2 6*100%/15=40%.

Пропорциональность будет обеспечена в случае, если производительность (производственная мощность) каждой технологической операции будут равны.

Для рассматриваемого примера определим НОК производственной мощности по каждой операции:

НОК (10, 15, 6, 10)=30 (шт/смена).

Тогда, если на 1-й и 4-й операции организовать по 3 рабочих места, на 2-й операции организовать 2 рабочих места, и на 3-1 операции – 5 рабочих мест, то производительность всей производственной системы возрастет до 30 шт./смена. При этом производственная мощность каждой операции будет полностью использована (при условии наличия потребности в подобном количестве деталей).

Непрерывность – принцип, обеспечивающий непрерывную (без простоев) работу оборудования и рабочих, и непрерывную (без пролеживания) обработку деталей в процессе производства.

Непрерывность обработки деталей можно характеризовать показателем:

Кнепр=Траб/Тц,

где Траб – продолжительность рабочего времени изготовления детали;

Тц - общая продолжительность нахождения детали в производстве, включая пролеживание на отдельных операциях, между рабочими местами и т.п.

Реализация принципа непрерывностисостоит в ликвидации или сведении к минимуму всех видов пролеживания изделий в процессе их изготовления. Соблюдение этого принципа в значительной степени зависит от реализации принципа пропорциональности, так как если не обеспечена равная производительность смежных операций, то между ними неизбежно возникают пролеживания изделий. Поэтому для обеспечения максимальной непрерывности процесса производства любого вида изделий необходимо обеспечить пропорциональность этого процесса на уровне отдельных операций. Кроме того, пролеживания изделий могут возникать также вследствие посменного режима работы подразделений, при передаче изделий из одного подразделения в другое, перед их поступлением на сборку, т. е. вследствие различных организационных причин, сведение которых к минимуму является важным резервом повышения непрерывности процесса производства.

Параллельность – принцип, обеспечивающий совмещение операций во времени. Предусматривает одновременность выполнения всех или части операций по изготовлению изделия одного или нескольких наименований на различных рабочих местах. Соблюдение принципа параллельности ведет к сокращению длительности производственного цикла и времени пролеживания деталей.

Параллельность различных частей производственного процесса в общем случае может включать следующие частные виды:

1) параллельность в обработке изделий одного типа на одной операции за счет дублирования рабочих мест и использования пакетного способа обработки изделий;

2) параллельность в обработке партии однотипных изделий на различных операциях;

3) параллельность в обработке различных составных частей одного и того же изделия;

4) параллельность выполнения основных и вспомогательных операций и их элементов.

Прямоточность – принцип, предусматривающий наикратчайшие маршруты движения предметов труда в процессе производства (по рабочим местам, участкам, цехам).

Прямоточность достигается путем расположения производственных подразделений и рабочих мест в последовательности выполнения операций и исключения возвратных перемещений изделий. Наибольшая степень прямоточности может быть достигнута в том случае, когда изделия имеют одинаковые или сходные последовательности выполнения операций и одинаковые стадии производственного процесса. Реализация принципа прямоточности упорядочивает грузопотоки и уменьшает грузооборот на предприятии и в его подразделениях, а также сокращает время перемещения изделий в процессе их изготовления. Принцип прямоточности в большей степени проявляется в условиях поточного производства, при создании предметно-замкнутых цехов и участков.

Ритмичность – принцип, характеризующий равномерность и повторяемость отдельных элементов производственного процесса во времени.

Различают ритмичность выпуска продукции, работы, производства:

ü ритмичность выпуска – выпуск одинакового или равномерно увеличивающегося (уменьшающегося) количества продукции за равные интервалы времени;

ü ритмичность работы - выполнение равного (или пропорционально меняющегося) объема работы в равные промежутки времени;

ü ритмичность производства - соблюдение ритмичного выпуска продукции и ритмичности работы.

Гибкость – способность производственной системы быстро и экономично переходить на производство новой продукции.

Реализация принципа гибкости заключается в создании таких производственных систем, которые специализированы на выпуске широкой номенклатуры изделий и могут быстро и экономично перестраиваться с выпуска изделий одного типа на выпуск изделий другого типа в пределах установленной на данный момент номенклатуры, а также могут без значительного переоснащения изменять номенклатуру выпускаемой ими продукции. В современных условиях жесткой конкуренции реализация этого принципа является особенно важной в связи с высокими темпами научно-технического прогресса в отраслях приборостроения и быстрой сменяемостью изделий и их поколений.

[Содержание]

5.2. Производственный цикл: состав, структура и длительность. Пути сокращения длительности производственного цикла

Предметы производства при их преобразовании в конкретное изделие проходят через большую совокупность основных и вспомогательных операций, образующих совместно с различными видами пролеживания изделия производственный цикл его изготовления.

Производственный цикл изготовления изделия — это упорядоченная совокупность всех процессов, через которые проходит изделие от начала до окончания его изготовления.

Основные характеристики производственного цикла:

ü структура

ü длительность.

Структура производственного цикла изготовления изделия — это состав и способ сочетания во времени всех процессов, осуществляемых над изделием и его компонентами при их изготовлении.

Состав процессов, образующих производственный цикл изготовления каждого изделия, строго индивидуален и определяется составом самого изделия, видом технологических процессов его изготовления и рядом других факторов. Обобщенный состав производственного цикла изготовления изделий (рис. 5.6) включает следующие два укрупненных вида процессов:

ü активные, в течение которых над изделием и его компонентами выполняются какие-либо производственные операции;

ü процесс пролеживания, в течение которого изделие и его компоненты не подвергаются каким-либо целенаправленным воздействиям.

По характеру воздействия на изделие и его компоненты активные процессы делятся на:

ü основные, включающие формообразующие, обработочные, сборочные, электромонтажные и регулировочно-настроечные операции;

ü вспомогательные, включающие операции контроля, испытания, перемещения, складирования и комплектования.

Пролеживания, в зависимости от времени их возникновения, делятся на:

ü пролеживания в рабочее время, включающие в себя:

§ пролеживания изделия во время выполнения рабочими подготовительно-заключительных работ;

§ внутрипартионные пролеживания, возникающие при изготовлении однотипных изделий партиями и включающие пролеживание изделия от начала изготовления партии до начала изготовления данного изделия партии и пролеживание изделия от момента окончания его изготовления до момента окончания изготовления всей партии;

§ пролеживания в ожидании освобождения рабочего места и возможности начала следующей операции;

§ пролеживания во время регламентированных перерывов на отдых рабочих;

§ пролеживания перед комплектованием в ожидании других изделий, входящих в сборочный комплект;

§ пролеживания при случайных нарушениях нормального хода процесса его производства.

ü пролеживания в нерабочее время, включающие в себя:

§ пролеживания во время перерывов на обед рабочих;

§ пролеживания между рабочими сменами (межсменное пролеживание);

§ пролеживания в выходные и праздничные дни.

Каждый конкретный вид изделия имеет индивидуальный цикл изготовления, в который могут входить все или только часть рассмотренных выше процессов, причем основные и вспомогательные процессы, а также пролеживания входят в этот цикл в самой различной последовательности и комбинации, составляя основу его структуры.

П р о и з в о д с т в е н н ы й ц и к л и з г о т о в л е н и я и з д е л и я Активные процессы изготовления изделия О с н о в н ы е Формообразования
Обработочные
Сборочные
Электромонтажные
Регулировочно-настроечные
Вспомогательные Контрольно-испытательные
Перемещения
Складирования
Комплектования
Пролеживания изделия В рабочее время При выполнении подготовительно-заключительных работ
Внутрипартионные
В ожидании начала следующей операции
Во время отдыха рабочих
В ожидании начала комплектования
При случайных нарушениях процесса производства
В нерабочее время В обеденные перерывы
Между рабочими сменами
В выходные и праздничные дни

Рис. 5.6.

Обобщенный состав производственного цикла изготовления изделия

Другой важнейшей характеристикой производственного цикла изготовления изделия является его длительность.

Длительность производственного цикла изготовления изделия — это календарный период от момента начала до момента окончания изготовления изделия в целом, включая все его компоненты.

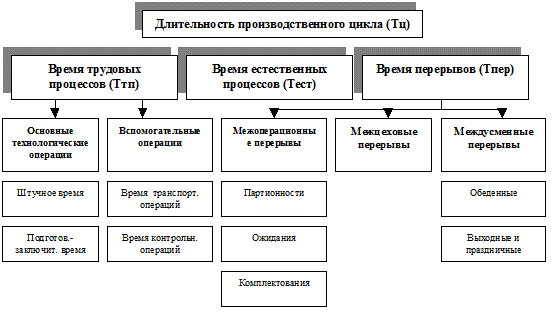

В общем виде она определяется как сумма неперекрывающихся длительностей активных процессов, естественных процессов, пролёживаний (рис. 5.7.).

Естественные процессы – это физико-химические процессы, связанные с изменением состояния конструкционных материалов и веществ, образующих изделие (нагревание, охлаждение, сушка, намачивание, отвердевание, кристаллизация, растворение и т.п.).

Рис. 5.7.

Длительность производственного цикла выражается в календарных днях.

При расчете длительности производственного цикла учитываются следующие элементы затрат рабочего времени:

ü подготовительно-заключительное время, которое рабочий затрачивает на ознакомление с порученной работой, подготовку к ней, а также на выполнение действий, связанных с ее окончанием;

ü оперативное время, которое затрачивается на выполнение производственной операции. Оперативное время включает:

ü основное время, затрачиваемое на выполнение основной операции технологического процесса;

ü вспомогательное время, затрачиваемое на выполнение вспомогательных действий (установка детали на станке, пуск станка, контрольные замеры, остановка станка, снятие детали и т.п.)

ü время обслуживания рабочего места, затрачиваемое на поддержание в надлежащем состоянии рабочего места (оборудования, оснастки, производственного помещения). Оно состоит из:

ü времени технического обслуживания (переналадка оборудования, поддержание его в рабочем состоянии);

ü времени организационного обслуживания (получение инструмента и его раскладка, уборка производственного помещения);

ü время перерывов на отдых и личные надобности - это время, необходимое для поддержания рабочего в нормальном состоянии. Включает пассивное время отдыха (затрачивается рабочим самостоятельно), а также активное время (проведение производственной гимнастики).

Время выполнения производственного задания нормируется.

Норма штучного времени Тшт

где То – норма оперативного времени, - доля времени на обслуживание рабочего времени, - доля времени на отдых и личные надобности (в процентах от оперативного времени).

Для расчета нормы времени при изготовлении партии деталей используется норма штучно-калькуляционного времени, определяемая по формуле:

где Тпз – норма подготовительно-заключительного времени (устанавливается на партию деталей), n – размер партии деталей.

Пути сокращения длительности производственного цикла.

Высокая степень непрерывности процессов производства и сокращение длительности производственного цикла имеет большое экономическое значение: снижаются размеры незавершенного производства и ускоряется оборачиваемость оборотных средств, улучшается использование оборудования и производственных площадей, снижается себестоимость продукции.

Повышение уровня непрерывности производственного процесса и сокращение длительности цикла достигаются, во-первых, повышением технического уровня производства, во-вторых — мерами организационного характера. Оба пути взаимосвязаны и дополняют друг друга.

Техническое совершенствование производства идет в направлении внедрения новой технологии, прогрессивного оборудования и новых транспортных средств. Это ведет к сокращению производственного цикла за счет снижения трудоемкости собственно технологических и контрольных операций, уменьшения времени на перемещение предметов труда.

Организационные мероприятия должны предусматривать:

ü сведение до минимума перерывов, вызванных межоперационным пролеживанием, и перерывов партионности за счет применения параллельного и параллельно-последовательного методов движения предметов труда и улучшения системы планирования;

ü построение графиков комбинирования различных производственных процессов, обеспечивающих частичное совмещение во времени выполнения смежных работ и операций;

ü сокращение перерывов ожидания на основе построения оптимизированных планов-графиков изготовления продукции и рационального запуска деталей в производство;

ü внедрение предметно-замкнутых и подетально-специализированных цехов и участков, создание которых уменьшает длину внутрицеховых и межцеховых маршрутов, сокращает затраты времени на транспортировку.
