III ЭТАП. НАТЯГИВАНИЕ ЧЕХЛА НА КУПОЛ. УКЛАДКА СТРОП ОСНОВНОГО КУПОЛА И ВЕРШИНЫ КУПОЛА В ЧЕХОЛ.
НАТЯГИВАНИЕ ЧЕХЛА НА КУПОЛ:
Натягивание чехла производится за юбку чехла (сотами вверх) до метки в нижней части купола. Купол обхватывается стягивающим поясом с двумя резиновыми сотами, которые пропускаются через люверс на чехле и фиксируются укладочной линейкой. Нижняя часть чехла на которой находятся соты расправляется, вставляется укладочная рамка.
Натягивание чехла на купол. | Зачековка купола стягивающим поясом |
УКЛАДКА СТРОП В СОТЫ ЧЕХЛА:
Чехол зачековывается фартуком путем пропускания съемных резиновых сот в люверсы фартука. Резиновые соты зачековываются стропами в определенном порядке. Первый пучок строп должен быть взят в районе меток, слабина строп между пучком, зачековывающем первую соту (правую двойную) и кромкой купола убирается внутрь чехла под фартук. Следующий пучок строп, взятый в районе меток, укладывается в левую двойную соту. Между зачекованными сотами стропы должны иметь некоторую слабину. Наличие слабины строп между сотами, зачековывающими чехол и между первым зачековывающем пучком и кромкой купола необходимо для предотвращения преждевременной расчековки чехла при раскрытии купола. Далее зачековывается правая одинарная и левая одинарная соты.
После зачековки чехла, зачековываются соты стягивающего пояса и производится укладка строп в соты чехла (начиная слева) до меток (60 см от свободных концов). Не допускается пропускание резиновых сот, слабина строп в пучках, перекручивание строп, выступание пучков строп за резиновые соты более 3-4 см, провисание строп (слабина) после укладки более 20 см. В процессе укладки строп не допускается перемещение чехла с куполом по укладочному столу. Для укладки стропы должны подтягиваться к чехлу вместе с подвесной системой. Вершина купола укладывается змейкой в чехол, который затем затягивается, шнур-завязка убирается внутрь чехла. Вынимается укладочная рамка.

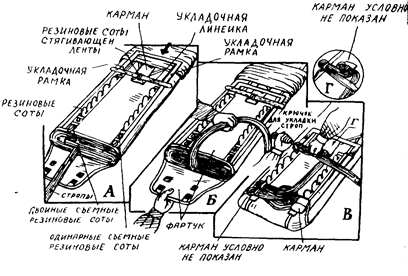

Рис. 4 Последовательность укладки строп в соты чехла
