Обоснование оптимальной глубины сработки водохранилища
Выше мы уже рассматривали энергетическую характеристику или кривую выработки электроэнергии за период опорожнения водохранилища в зависимости от глубины сработки водохранилища.
Для удобства восприятия полную энергию получали как сумму двух составляющий: энергии транзитного стока и энергии за счет сработки водохранилища.
Отмечалось, что величина Эсраб растет до определенного предела hо, после чего снижение напора не компенсируется увеличением используемого стока и полная выработка снижается.
Если изменится транзитный сток за период сработки водохранилища, то изменится и положение кривой. Пунктирная кривая соответствует меньшему значению за время сработки транзитного стока. Такое уменьшение может быть следствием как более низкой водности, так и сокращения периода сработки водохранилища. Новое положение заняла и кривая суммарной энергии ГЭС. Максимум выработки в этом случае соответствует другой глубине сработки hо1.

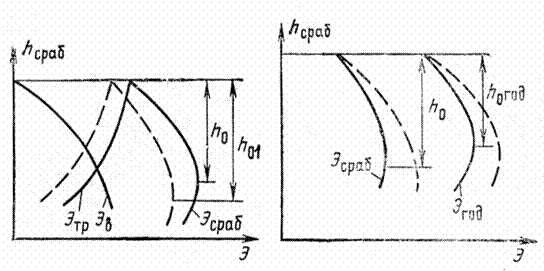

Аналогичный характер имеет и кривая полной годовой выработки электроэнергии ГЭС на рис. 7
Рис. 7
Однако из сопоставления двух упомянутых кривых видно, что максимальная годовая выработка наступает при меньшей конечной глубине сработки, чем выработка за период опорожнения водохранилища. Обусловлено это тем, что в период наполнения водохранилища выработка уменьшается за счет снижения и напора, и расхода.
На рис. 7пунктирными кривыми показана выработка ГЭС с учетом дополнительной выработки на других ГЭС каскада. С учетом эффекта на нижележащих станциях каскада глубина сработки, обеспечивающая максимальную выработку, получается большей.
Итак, каждому сочетанию исходных условий (транзитный сток, режим и длительность сработки, схема каскада и т. д.) соответствует своя глубина сработки водохранилища, при которой будут иметь место максимальные значения обеспеченной годовой выработки электроэнергии ГЭС.
Однако эта глубина сработки не может быть принята окончательно в качестве оптимальной. Анализ представленных выше графиков дает лишь зону, в пределах которой следует искать оптимальную глубину сработки водохранилища. Для обоснования ее кроме изменения энергетических показателей приходится учитывать и другие последствия сработки водохранилища.
Наряду с увеличением выработки, обеспеченной и установленной мощности возрастание полезного объема приводит к росту затрат. Так, более глубокая конечная сработка водохранилища связана с большим заглублением водозабора и удорожанием затворов и гидротехнических сооружений. Увеличение установленной мощности проектируемой ГЭС также связано с дополнительными капитальными вложениями и издержками.. Это затраты на расширение здания ГЭС, увеличение суммарной мощности генераторов, электрическую часть, турбинное оборудование и т. д.
Дополнительные затраты по турбинному оборудованию вызваны увеличением диаметра колеса или числа турбин. Оба мероприятия используются для увеличения установленной мощности и компенсации снижения располагаемой мощности турбин при снижении расчетного напора из-за более глубокой сработки водохранилища. При каскадной схеме использования водотока увеличение полезного объема водохранилища проектируемой ГЭС может привести к целесообразности увеличения установленной мощности на нижних ГЭС каскада. Это также связано с дополнительными капиталовложениями и издержками .
Наконец, при комплексном использовании водотока могут потребоваться дополнительные капиталовложения и издержки по сопутствующим мероприятиям. Таким образом, дополнительные капиталовложения, вызванные увеличением глубины сработки водохранилища при переходе от одного варианта к другому, представляют собой сумму
Аналогично определяются дополнительные издержки и приведенные затраты.Все экономические показатели используются в расчетах с учетом фактора времени. Соответственно для варианта проектируемой ГЭС рассчитываются заменяющие варианты, для которых также определяются изменения капиталовложений, издержек и затрат при последовательном переходе от предыдущего варианта к последующему.
В общем случае затраты по заменяемым вариантам или их изменения А3зам представляют собой сумму затрат (или приращений) по заменяемым электростанциям, топливу и сопутствующим мероприятиям
Знак минус при втором слагаемом может иметь место при переходе между вариантами в зоне от /г0Год До ha (рис. 7), т. е. когда при увеличении глубины сработки мощность продолжает увеличиваться, а годовая выработка уже начинает снижаться.
Однако надо иметь в виду, что уменьшение выработки не всегда тождественно уменьшению экономии топлива. Дело в том, что удельная экономия топлива Ьш в разные сезоны года различна, в частности, зимой, выше, чем в весенне-летний период. Поэтому при увеличении выработки в период сработки водохранилища (зимой) и уменьшении ее в период наполнения водохранилищ, несмотря на общее уменьшение годовой выработки, суммарная экономия топлива может не снижаться, а возрастать. Для правильной оценки этой составляющей затрат, очевидно, необходимо расчеты по определению экономии топлива производить раздельно по сезонам.
Все показатели по заменяемым вариантам должны определяться соответственно полному эффекту на проектируемой ГЭС и других ГЭС каскада с учетом разновременности получения и использования его.
Обоснование оптимальной глубины сработки водохранилища производится по одному из следующих условий:
1) по равенству приращения затрат при изменении глубины сработки на величину Δh
2) по равенству срока окупаемости дополнительных капиталовложений нормативной величины при увеличtнии сработки на Δh
При проектировании гидроузлов с водохранилищами многолетнего регулирования необходимо дополнительно проводить расчеты по определению сроков первоначального его наполнения и режима выхода ГЭС на проектную энергоотдачу.
